    浙能黄岩热电厂,华源前线辅助锅炉现场办公室内,一个裤腿、工作鞋上沾满灰尘的眼镜兄弟,正在快速往嘴里递送泡面,看他大口吃得那么香,让人不禁想,难道这是什么特制秘方泡面,有这么香吗。

就有这么香,这是有秘方的。这位眼镜兄弟,是RUNPAQ华源前线锅炉项目经理吴玉燕,秘方就是连续工作8个小时,没顾上吃饭!

201853日,黄岩热电供汽限期已不足2个月,但现场却还不具备锅炉就位的施工条件,工程中心第二项目部经理温先文当机立断:“先发锅炉本体到现场,我来协调锅炉安装与其它土建工种的交叉作业,为项目如期履约争取宝贵时间”。

    锅炉设备到达现场时,项目经理吴玉燕紧急处理场地平整事宜,当天下午开始设备就位:

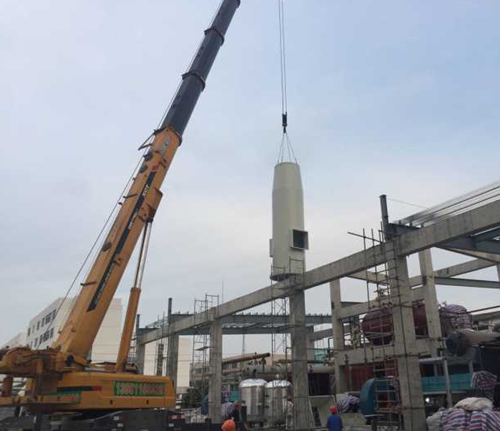

(本体就位完成)

   接着,协调管沟电缆沟施工、地面路面施工、锅炉房施工以及锅炉设备安装交叉作业,几乎是24小时轮轴转,连续一个月平均每天工作12小时,项目组成员胡秒青、祝林惠、林栓、张猛等经常把一碗泡面吃出了鲍鱼鱼翅的香味。

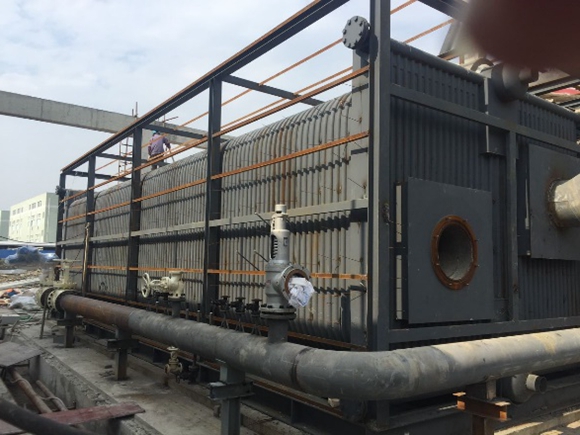

数不清的夜晚,远远都能望见锅炉安装现场灯火通明,期间,工地上坑洼不平,钢筋四起,创可贴成了随行必备单品:

(温先文经理贴上创口贴,那笑容好像做好足底按摩了,继续上工地)

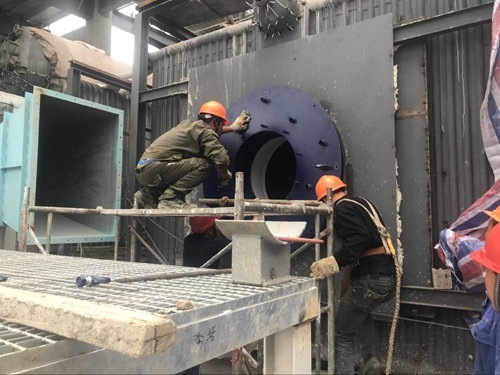

交叉作业抢工期,难免会发生“打架”,例如:土建在锅炉烟囱还未就位时提前上梁,给锅炉烟囱就位增加了困难系数,烟囱就位仅能采取分段吊装,图示正在进行上半部对口工作:

与此同时,锅炉辅机-风机、水泵、过热器、燃烧器等设备的卸货安装工作也在同时进行:

(燃烧器安装中)

设备就位后,单体调试工作全面铺开。项目组成员轮番上阵,多少凌晨仍然坚守岗位,查测点,检漏阀门装置,远程动作开关,各司其职:

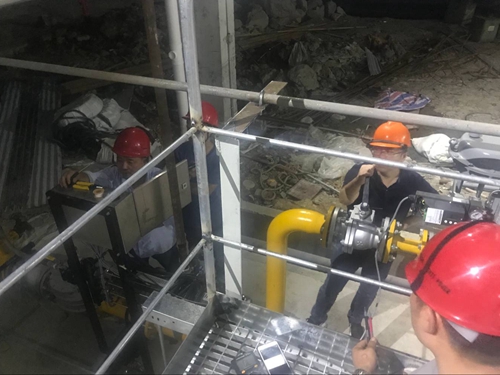

(调试一角)

燃烧器的调试最为艰难,该项目采用新型进口低氮燃烧器,在燃烧器厂家无法提供关键技术完整技术资料的情况下,我公司的现场电气调试工程师盛新、林栓、王锋通过一次次实验,改变进风频率、风门开度,摸索出进风量调节比,成功点火。

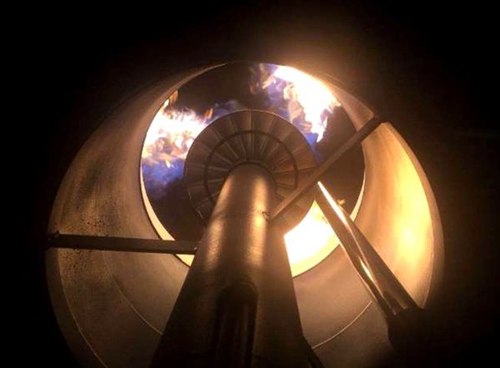

(现场火焰稳定燃烧)

其后的72小时烘煮炉工作,所有调试组成员24小时轮流值班,直到烘煮炉顺利结束。

72小时连续运行,各项数据接近完美。

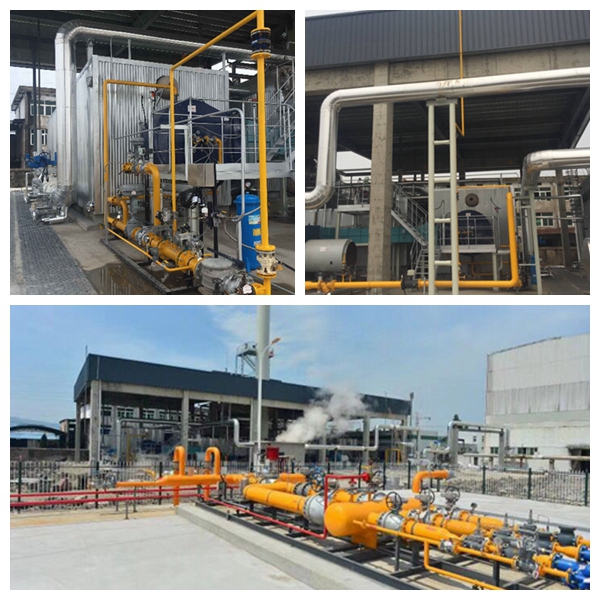

完工后的启动锅炉房,成为了黄岩热电的颜值担当:

浙能黄岩热电EPC项目组,就是这样的一支队伍,他们奋斗在煤改气供热锅炉改造现场,自我加压、抢建工期,赶在环保限期之前,顺利完成改造任务,镜头聚焦下的他们,令我们骄傲!黄岩热电的领导们亲临集控室感谢RUNPAQ所有为之付出辛勤努力的同事们:

(第二排从右到左分别为:黄岩董事长:金董,监理总监:耿总,黄岩基建副总:徐总;第一排中间是项目经理温先文)

电厂给予我们满满地信任,满溢在表扬信的字里行间:

至此,RUNPAQ两台50吨燃气供热锅炉成功投运,将无间断的为黄岩经济开发区内四十余家企业稳定输送高品质蒸汽。这是华源前线的员工用美味泡面吃出的献礼工程。
